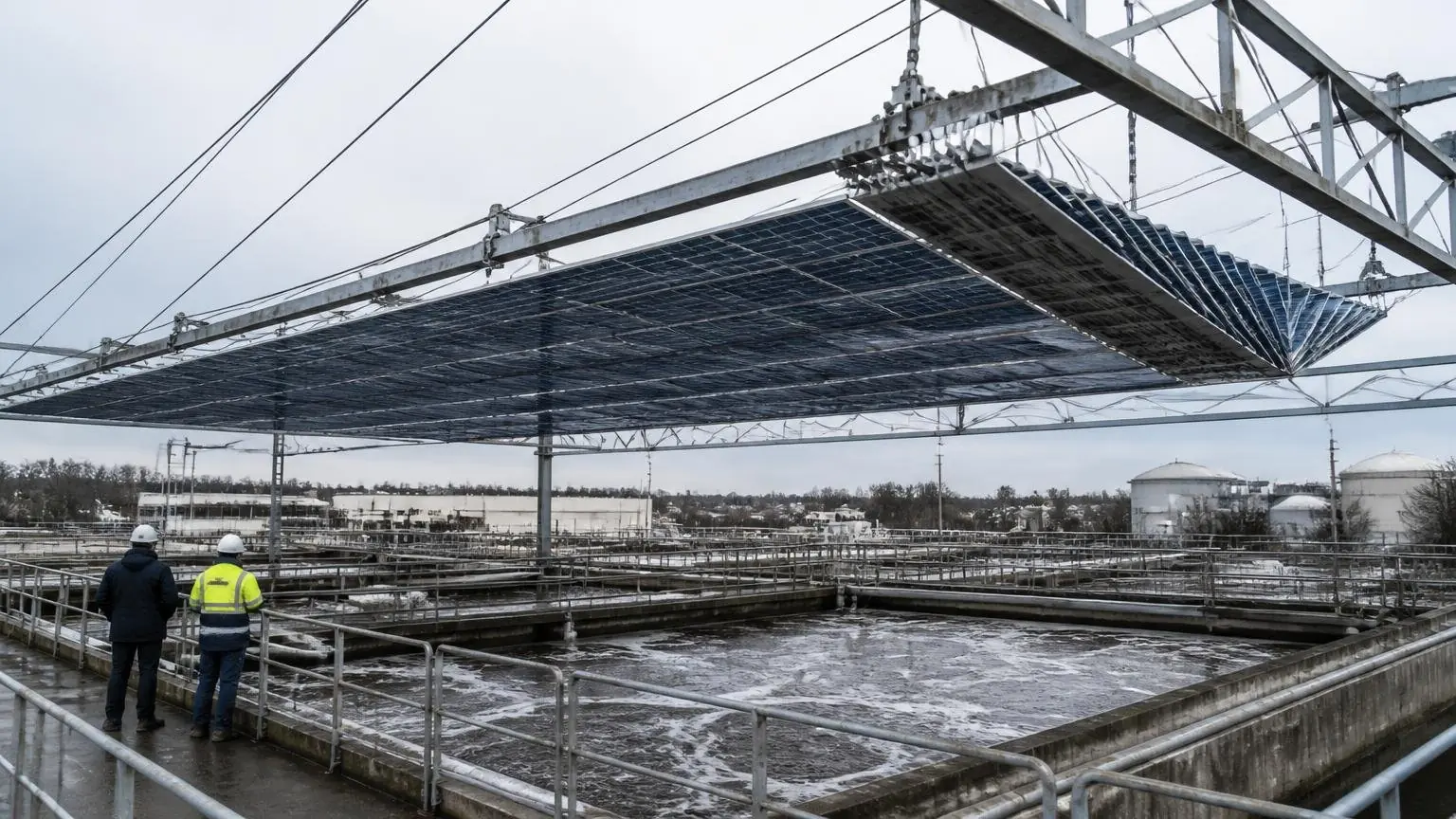

Στουτγάρδη – Η μεγαλύτερη πτυσσόμενη φωτοβολταϊκή οροφή της Γερμανίας κατασκευάζεται πάνω από τις δεξαμενές βιολογικού καθαρισμού στο κεντρικό εργοστάσιο επεξεργασίας λυμάτων Stuttgart-Mühlhausen. Η εγκατάσταση θα καλύπτει 17.493 τετραγωνικά μέτρα, έκταση συγκρίσιμη με δύο γήπεδα ποδοσφαίρου, και αναμένεται να αρχίσει να παράγει ρεύμα το δεύτερο τρίμηνο του 2027. Με την ολοκλήρωσή της θα αποτελεί και τη μεγαλύτερη φωτοβολταϊκή εγκατάσταση της Στουτγάρδης.
Η οροφή που αποσύρεται όταν χαλάει ο καιρός
Το έργο δεν προβλέπει μια σταθερή συστοιχία φωτοβολταϊκών πάνελ. Συνολικά 120 πτυσσόμενες ομάδες με 5.280 ηλιακά πάνελ θα αναρτώνται από χαλύβδινα συρματόσχοινα και θα μπορούν να συμπτύσσονται με τη βοήθεια 120 κινητήρων. Σε περίπτωση χιονόπτωσης, ισχυρών ανέμων ή χαλαζιού, τα πάνελ θα μετακινούνται σε προστατευμένη θέση. Η σύμπτυξή τους θα είναι δυνατή και κατά τη διάρκεια της νύχτας.
Η μεταλλική κατασκευή θα βρίσκεται περίπου πέντε μέτρα πάνω από τις δεξαμενές αερισμού, επιτρέποντας την πρόσβαση στον εξοπλισμό για τη λειτουργία και τη συντήρηση του βιολογικού καθαρισμού. Έτσι, ο ίδιος χώρος θα συνεχίσει να χρησιμοποιείται για την επεξεργασία λυμάτων, ενώ θα αξιοποιείται και για την παραγωγή ηλεκτρικής ενέργειας.
Ο Jürgen Mutz, επικεφαλής της δημοτικής υπηρεσίας τεχνικών έργων, χαρακτήρισε τη λύση κάτι περισσότερο από μια μεγάλη φωτοβολταϊκή εγκατάσταση, τονίζοντας ότι αξιοποιεί τις ήδη υπάρχουσες υποδομές χωρίς να καταργεί την αρχική τους χρήση.
Ρεύμα για το 9% των αναγκών του εργοστασίου
Η προβλεπόμενη εγκατεστημένη ισχύς ανέρχεται σε 2.745 kWp, με εκτιμώμενη ετήσια παραγωγή που θα ξεπερνά τις 2,2 εκατ. κιλοβατώρες. Σύμφωνα με τη δημοτική υπηρεσία αποχέτευσης της Στουτγάρδης, αυτή η ποσότητα θα καλύπτει περίπου το 9% των αναγκών του εργοστασίου σε ηλεκτρική ενέργεια, ενισχύοντας την ιδιοπαραγωγή και περιορίζοντας το αποτύπωμα διοξειδίου του άνθρακα.
Το κεντρικό εργοστάσιο επεξεργασίας λυμάτων συγκαταλέγεται στους μεγαλύτερους καταναλωτές ενέργειας της πόλης. Το ρεύμα που θα παράγεται από την οροφή θα μπορεί να χρησιμοποιείται απευθείας στις εγκαταστάσεις, ιδιαίτερα στους συμπιεστές που τροφοδοτούν με αέρα τη διαδικασία βιολογικής επεξεργασίας και έχουν υψηλές ηλεκτρικές απαιτήσεις.
250 τόνοι χάλυβα και εργασίες χωρίς διακοπή της λειτουργίας
Η προετοιμασία του χώρου άρχισε το 2025 με αποξηλώσεις και τις απαραίτητες προσαρμογές στις υπάρχουσες δεξαμενές. Από τον Ιούνιο του 2026 προχωρά η συναρμολόγηση της μεταλλικής υποδομής και των πτυσσόμενων ομάδων. Για την κατασκευή έχουν χρησιμοποιηθεί περίπου 250 τόνοι χάλυβα.
Ο Lars Färber, διευθυντικό στέλεχος της dhp Technology, της εταιρείας που υλοποιεί τεχνικά το έργο, επισήμανε ότι η βασική πρόκληση είναι η ενσωμάτωση μιας τόσο μεγάλης φωτοβολταϊκής εγκατάστασης σε ένα εργοστάσιο που συνεχίζει να λειτουργεί. Κατά τον ίδιο, το εγχείρημα αναδεικνύει τις δυνατότητες παραγωγής ενέργειας πάνω σε υφιστάμενες μεγάλης κλίμακας υποδομές.
Ο Boris Diehm, επικεφαλής του τομέα εγκαταστάσεων επεξεργασίας λυμάτων και δικτύου αποχέτευσης, υπογράμμισε τη συνεργασία με τη δημοτική υπηρεσία αποχέτευσης και την υπηρεσία προστασίας περιβάλλοντος. Όπως ανέφερε, η εμπειρία από τον συνδυασμό σχεδιασμού, κατασκευής και καθημερινής λειτουργίας ενδέχεται να ενδιαφέρει και άλλες πόλεις.
Η τεχνική σύνδεση της εγκατάστασης έχει προγραμματιστεί για τον χειμώνα 2026-2027, ενώ η πρώτη παραγωγή ηλεκτρικής ενέργειας αναμένεται το δεύτερο τρίμηνο του 2027. Πρόσθετες πληροφορίες για το έργο διαθέτει η δημοτική υπηρεσία αποχέτευσης της Στουτγάρδης.
Πηγές πληροφοριών: Stadtentwässerung Stuttgart, Tiefbauamt Stuttgart, dhp Technology.
